Na de eerste zichtbare stappen in het project rondom de vervanging van de luchtbehandelingsinstallatie, is er ook de afgelopen periode weer hard gewerkt aan de volgende fase. Waar de nadruk eerder lag op voorbereidende werkzaamheden en het verwijderen van de oude installatie, zijn we nu duidelijk aangekomen in de opbouwfase.
De afgelopen tijd zijn diverse belangrijke werkzaamheden uitgevoerd die bijdragen aan de realisatie van de nieuwe installatie:
Aanpassingen in de technische ruimte
In de technische ruimte zijn de eerste aanpassingen gedaan aan de bestaande installaties. Deze wijzigingen zorgen ervoor dat de nieuwe luchtbehandelingsinstallatie en warmtepompen straks optimaal kunnen samenwerken met het bestaande systeem.
Aansluiten luchtkanalen op dak- en geveldoorvoeren
De nieuwe luchtkanalen zijn deels aangesloten op de doorvoeren in het dak en de gevel. Hiermee wordt de basis gelegd voor een goede luchtverdeling in het gebouw.

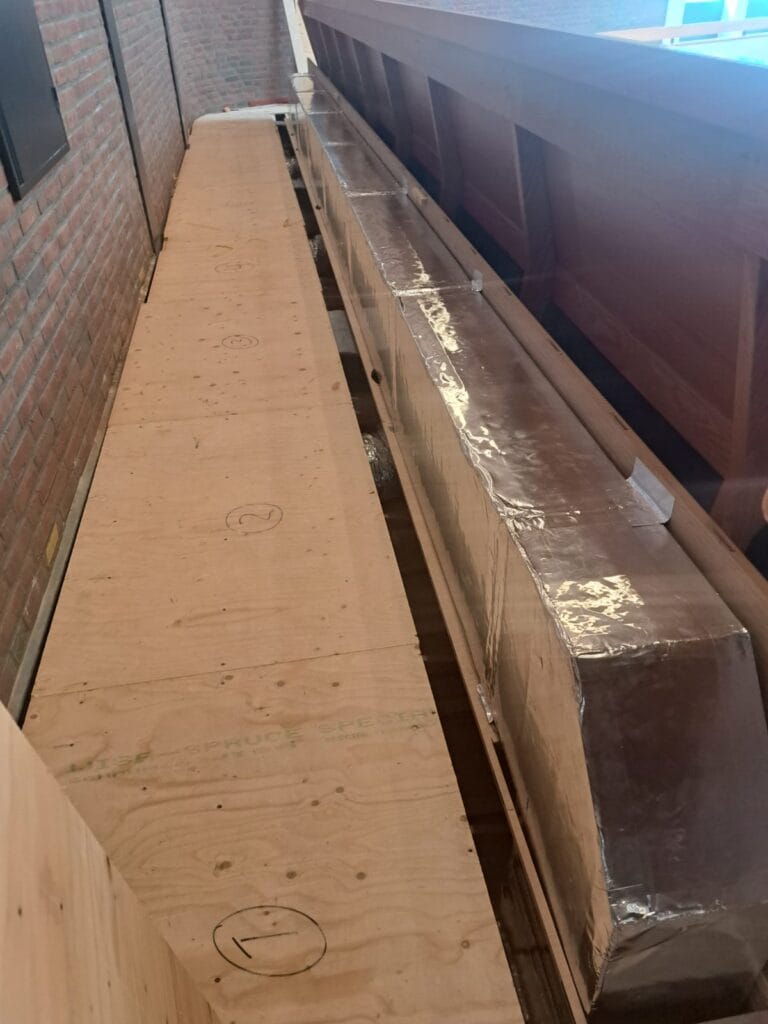

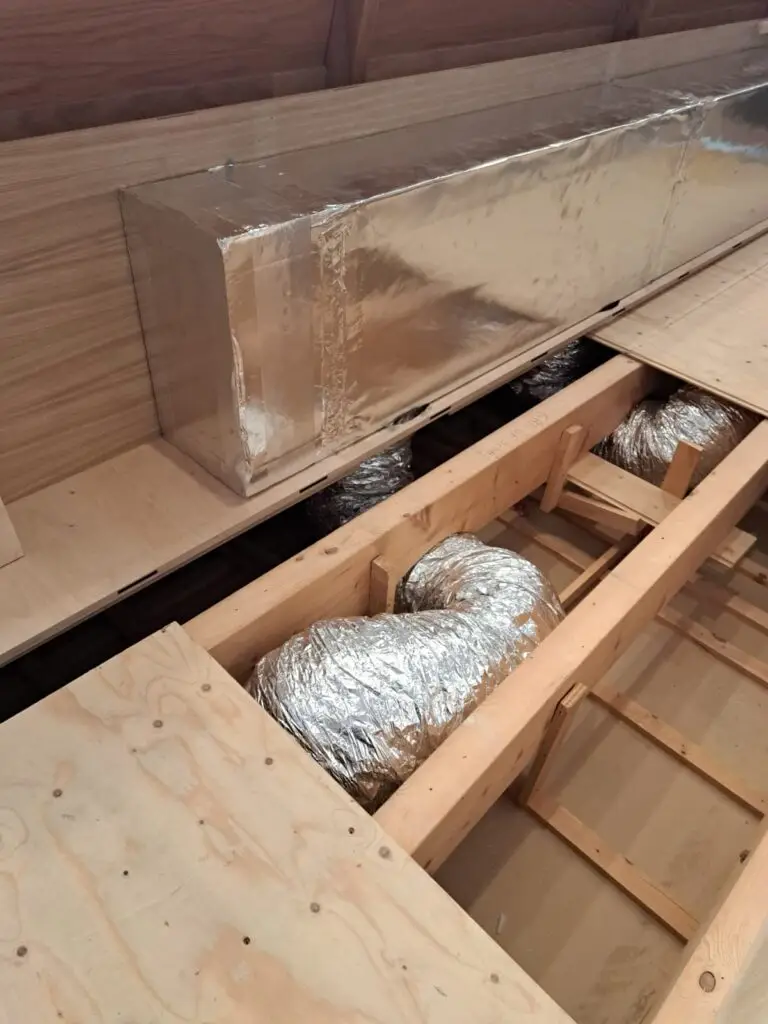

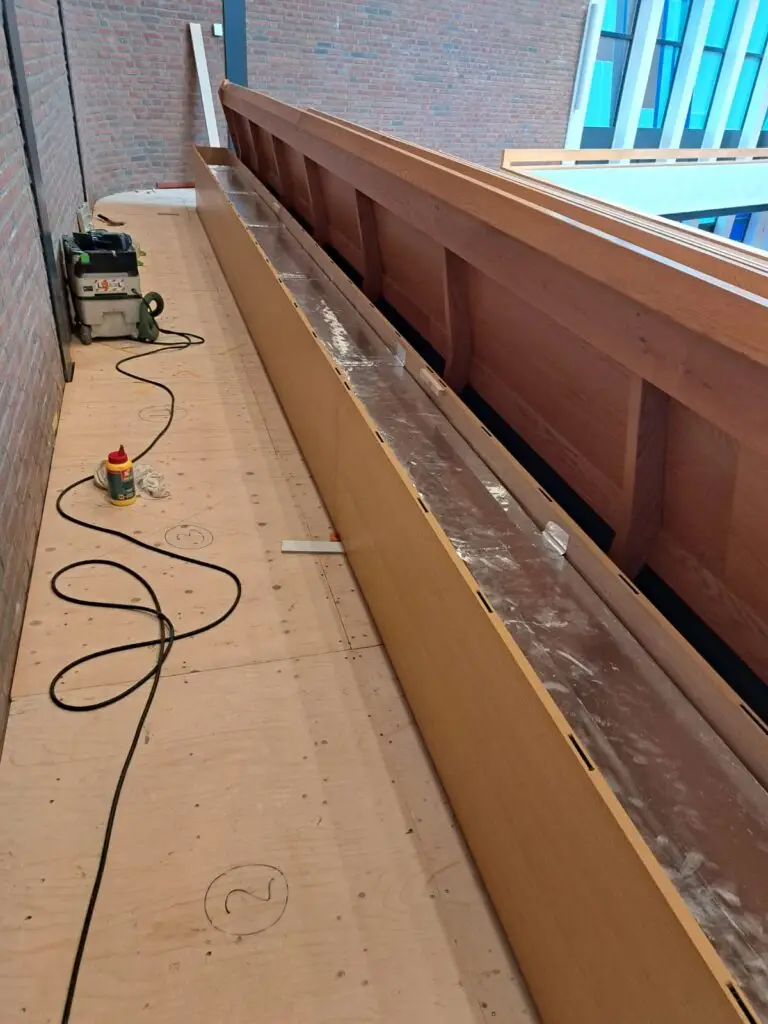

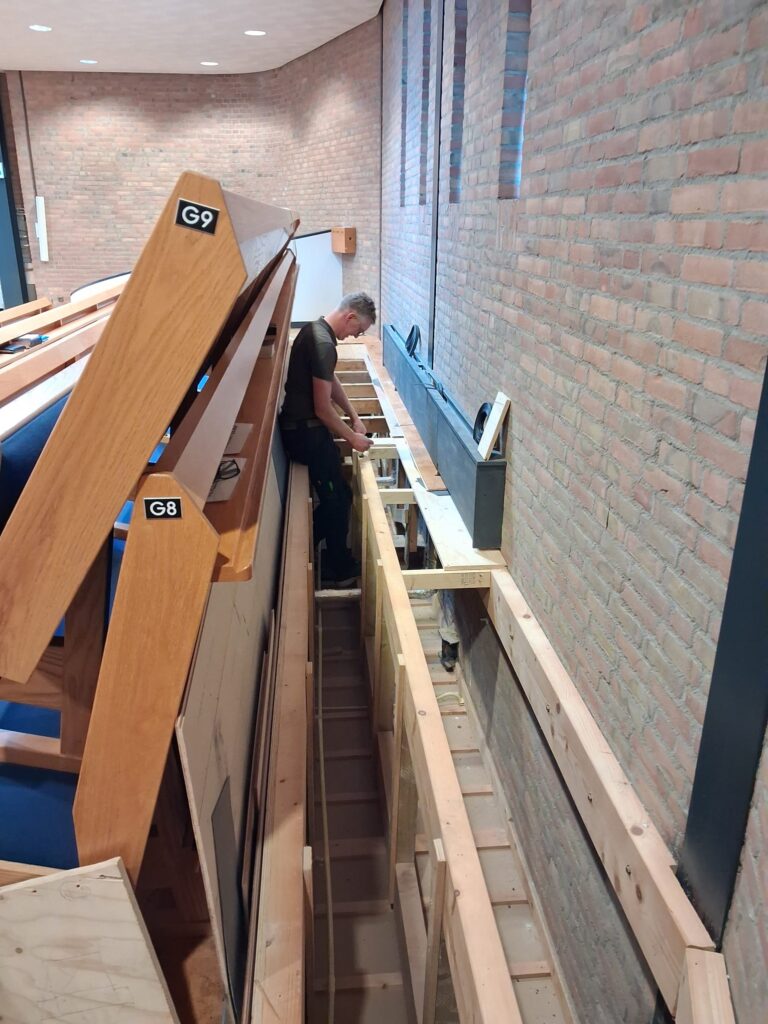

Aanbrengen luchtkanalen in de galerijvloer
In de galerijvloer zijn nieuwe luchtkanalen aangebracht. Dit is een belangrijke stap om de lucht op de juiste plekken in het gebouw te krijgen, zonder dat dit ten koste gaat van het aanzicht of de functionaliteit van de ruimtes.

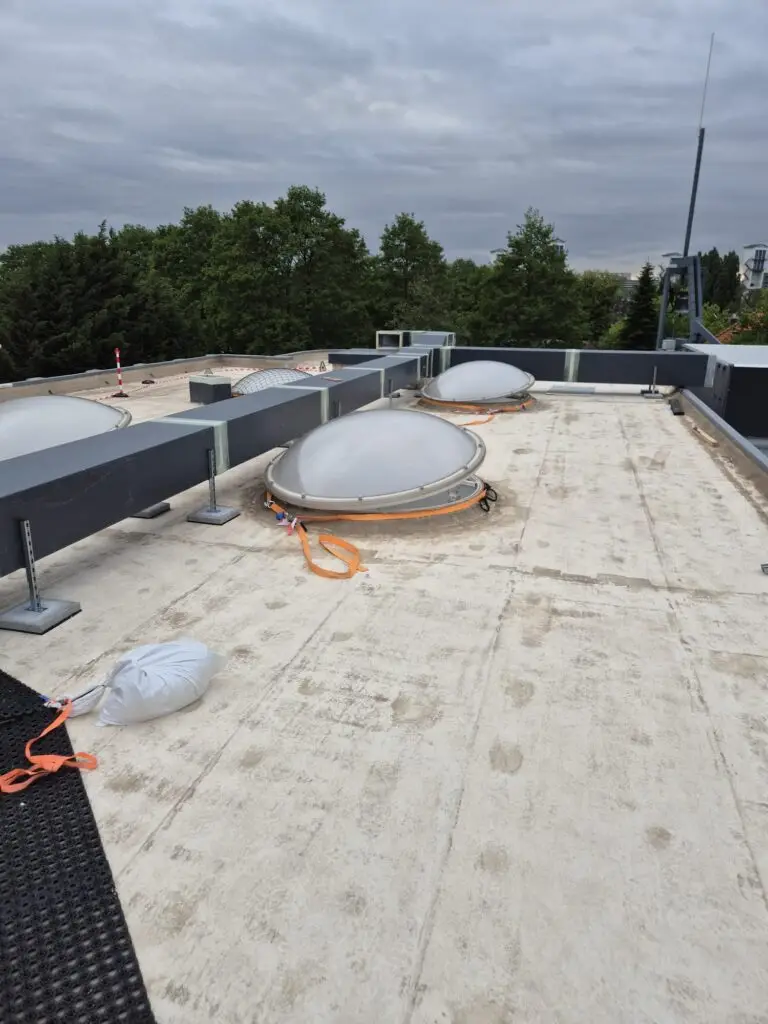

Verwijderen bestaande dakventilatoren
De oude dakventilatoren (in totaal vijf stuks) zijn verwijderd. Deze maakten deel uit van de oude installatie en zullen plaatsmaken voor de nieuwe, energiezuinigere oplossing.

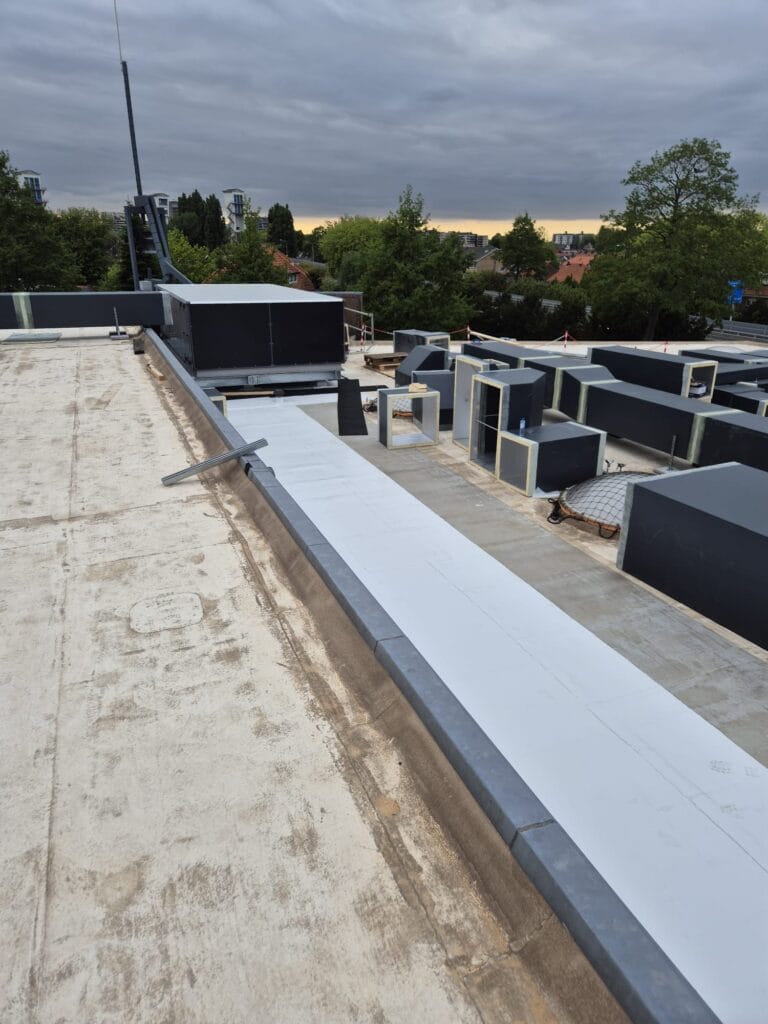

Tijdelijk waterdicht maken van dakopstanden
Op de plekken waar de ventilatoren zijn verwijderd, zijn de dakopstanden tijdelijk waterdicht afgewerkt. Zo blijft het gebouw goed beschermd tegen weersinvloeden totdat de definitieve afwerking plaatsvindt.
Voorbereiding plaatsing nieuwe installaties
Naast de bovenstaande werkzaamheden is er ook veel gebeurd ter voorbereiding op het plaatsen van de nieuwe hoofdcomponenten:
Sluiten vloer op de eerste verdieping (galerij)
Na het aanbrengen van de luchtkanalen is de vloer van de galerij op de eerste verdieping weer netjes gesloten, zodat deze weer veilig en bereikbaar is.

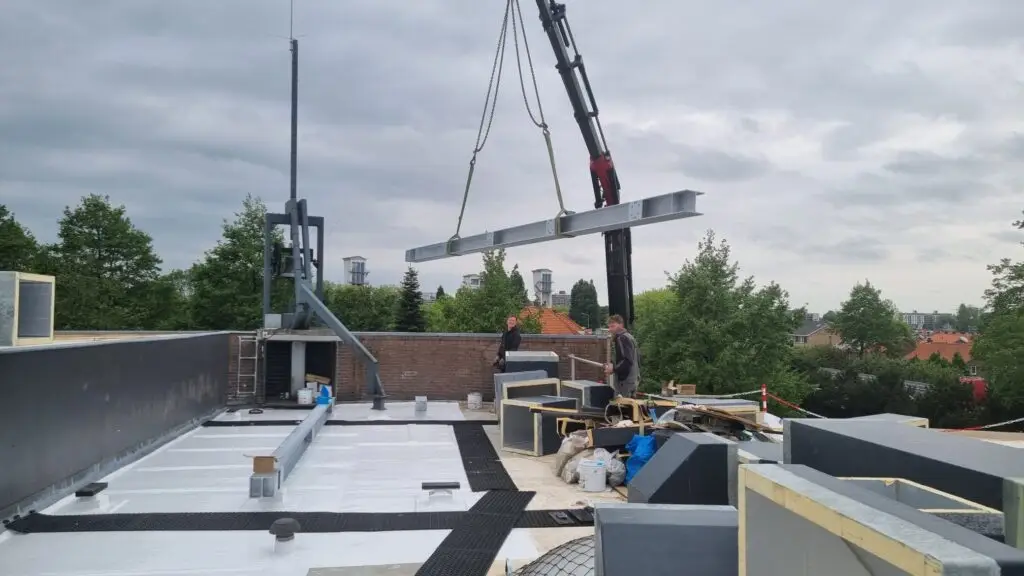

Plaatsen staalconstructie voor de luchtbehandelingskast (LBK)
Op het dak is een staalconstructie aangebracht die dient als fundering voor de nieuwe luchtbehandelingskast. Deze constructie zorgt voor stabiliteit en een veilige opstelling van de installatie.

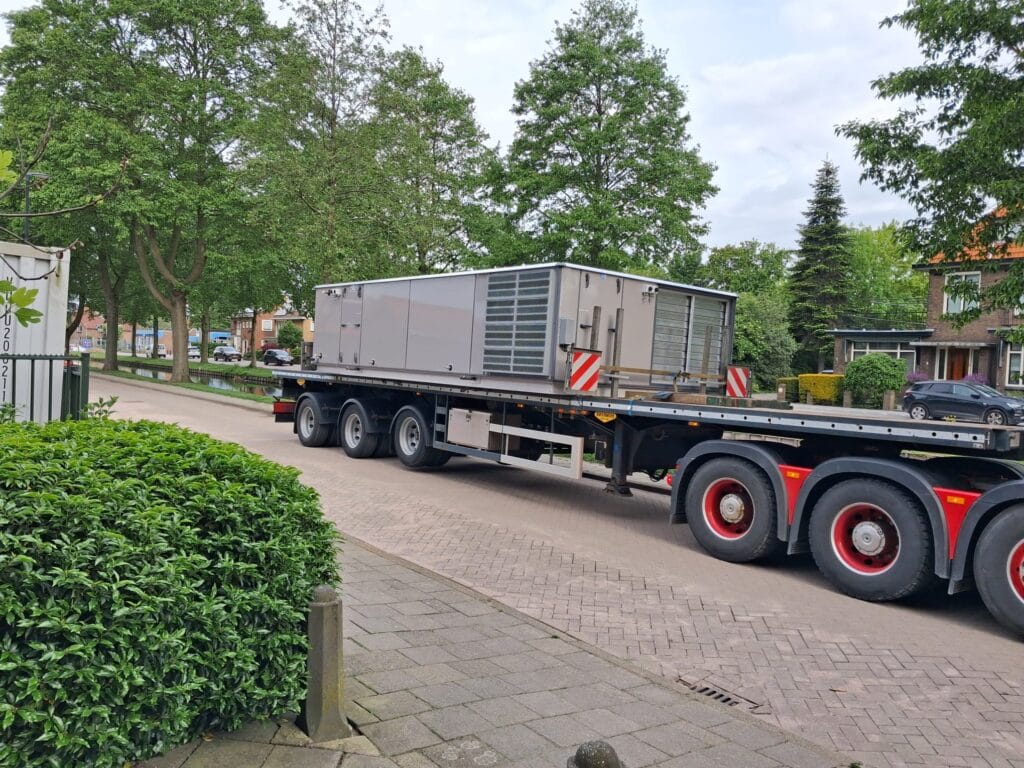

Aankomst en plaatsing van de luchtbehandelingskast
Een belangrijk moment in het project was de levering van de nieuwe luchtbehandelingskast:
- De LBK is in de ochtend (rond 09:00 uur) geleverd op locatie
- De kast is als één geheel aangevoerd

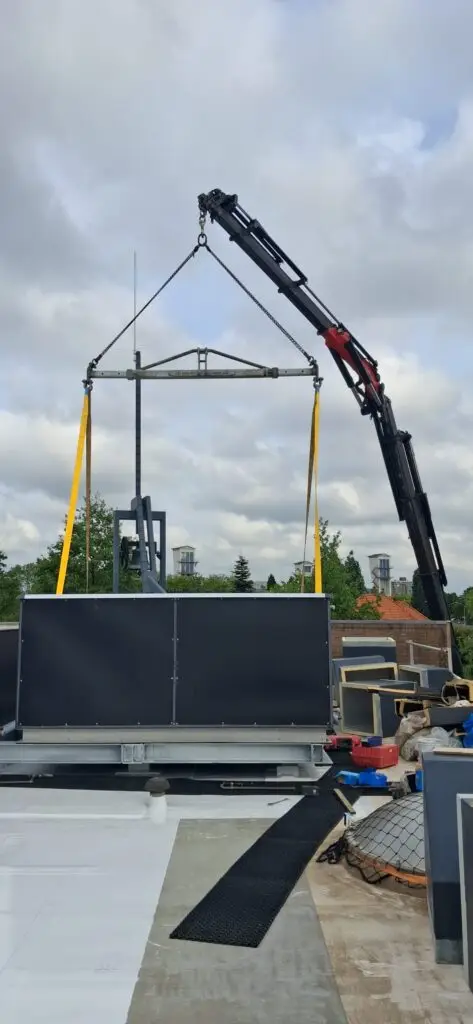

- Met behulp van een kraan is de LBK in één hijsbeweging op het dak geplaatst
Dit markeert een belangrijke mijlpaal: de centrale ‘motor’ van de nieuwe luchtbehandeling staat inmiddels op zijn plek.
Verdere installatiewerkzaamheden
Na plaatsing van de hoofdcomponenten is direct gestart met de volgende installatiewerkzaamheden:

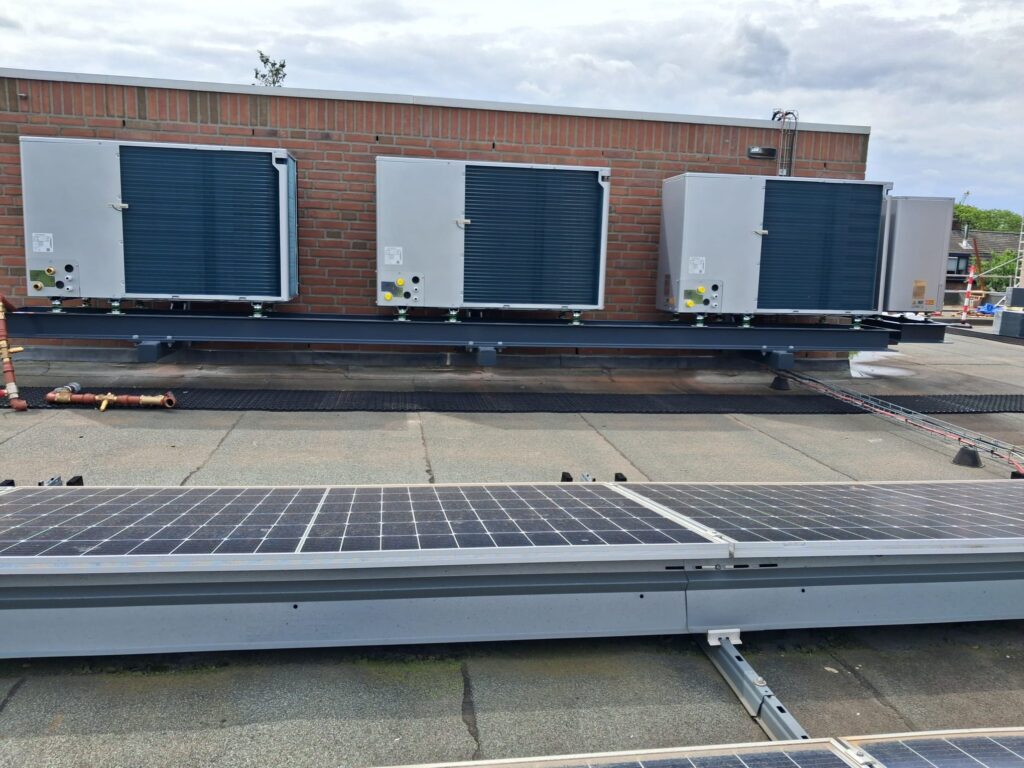

Monteren van cv-leidingen op het dak
De eerste cv-leidingen zijn gemonteerd tussen de warmtepompen en de luchtbehandelingskast. Hiermee wordt de basis gelegd voor het verwarmings- en koelsysteem dat straks het gebouw gaat verzorgen.
Vervolg
De komende periode staan vooral in het teken van:
- Het verder aansluiten en afmonteren van de luchtkanalen,
- Het ombouwen bestaande regelkast compleet met apparatuur,
- Het aansluiten warmtepompen op leidingen,
- Het isoleren cv-leidingen op het dak welke onder de luchtkanalen doorgaan,
- Het aanbrengen tracing op cv-leidingen.
We werken stap voor stap toe naar een duurzame, efficiënte en toekomstbestendige luchtbehandeling voor de Sebakerk.
Dank voor uw begrip en interesse.
We blijven u via deze blog op de hoogte houden van de voortgang!















![]()
